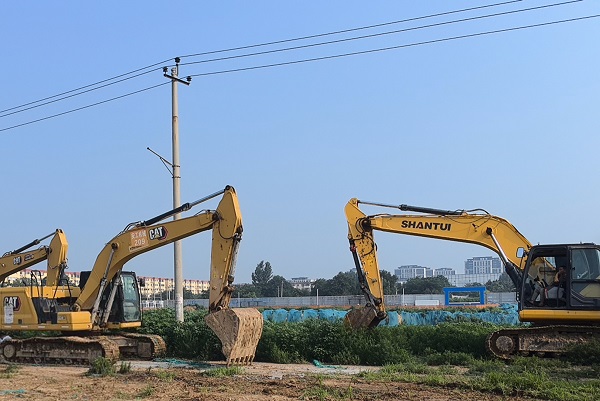

7月17日,二分公司北席村城中村改造項目開工。基坑開挖現場,多臺挖掘機伸展著鋼鐵臂膀,一輛輛滿載的運輸車有序穿梭在工地與卸土點之間,一派緊張繁忙的景象。這背后,是項目管理團隊提前策劃、統籌協調的結果,更是項目管理團隊主動出擊、銳意攻堅的結果。
細致籌備,策劃先行
自6月24日施工總承包合同簽訂后,分公司組建強有力的項目管理團隊,團隊一進場就開始結合施工現場實際情況與設計文件,精心編制施工計劃,將各項籌備工作做實做細:在人力保障上,依據施工計劃精準測算各階段需求,提前與勞務公司簽訂合作協議,儲備木工、鋼筋工等專業工種勞力,確保不同施工環節都能匹配技能過硬的作業人員;機械方面除了保障現場正常的施工以外,與供應商約定應急調配機制;材料管理實行BIM模型精準算量,提前鎖定鋼材、水泥等主要建材價格,同時在現場規劃應急材料儲備區,配備防雨防潮設施,保障特殊天氣下的材料供應,為項目按序推進提供強有力的保障。
統籌協調,高效推進
針對場地初期條件限制,項目部全力高效推進準備工作,為項目順利開工提供堅實保障。在臨時用電方面,精心統籌,調配專業施工團隊與充足設備分區域同步作業,在項目大門口開挖電纜井,同步完成內部管線及開關安裝布設,并搭建起高壓線與變壓器等關鍵設備,僅用7天便高效完成1600米電纜施工,為項目開工提供了用電保障。辦公及生活設施建設則踐行綠色高效理念,選用可拆卸、可重復利用的裝配式箱式板房,10天內完成28間辦公用房與74間宿舍的搭建。項目經理張興表示:“西三教項目的標準化管理、精益化施工經驗是我們的‘教科書’,而北席項目將在智慧工地建設、綠色施工上打造特色,力爭成為城中村改造的新標桿?!?br> 不等不靠,擔當作為
在編制6米深基坑開挖與支護超危大施工方案時,設計圖紙有不符合現場施工的部位,在基坑拐角位置,若采用原有長度5.8米土釘支護方式,極易穿透兩側土層引發安全隱患,技術負責人劉凱帶領團隊查閱類似工程圖紙,多次對接設計單位優化方案,最終將該部位施工方案優化為陰角弧形土釘墻支護形式,既保證了基坑支護強度,又減少了土方擾動。七月初連續降雨導致道路泥濘,項目管理團隊冒雨作業、爭分奪秒,僅用5天時間就貫通了一條施工現場的臨時環路,1000余米的基坑圍欄也同步整齊矗立,為項目順利開工既解決了通行難題,又筑起了安全屏障。
北席村城中村改造項目合同額4.7億元,位于石家莊經濟技術開發區,建設內容包括住宅樓、配套公建、地下車庫等。(二分公司)
